我が家の新築奮戦記
Chapter73.建築工事(左官工事)

5.左官工事

10月4日(土)、10月7日(火)、8日

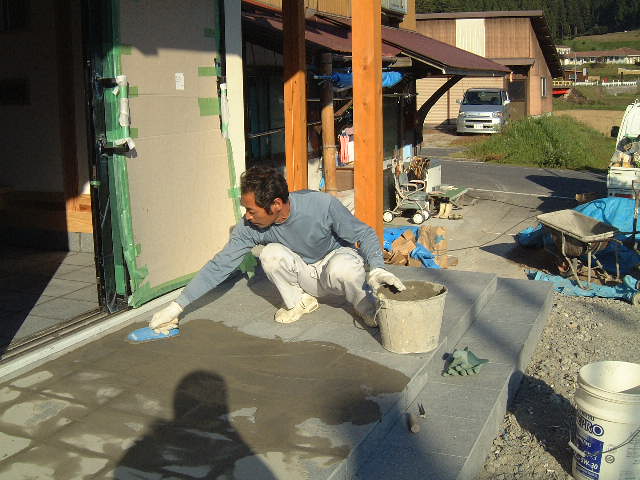

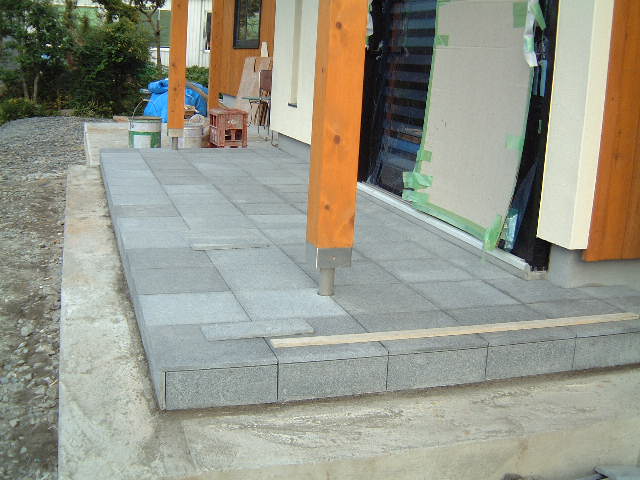

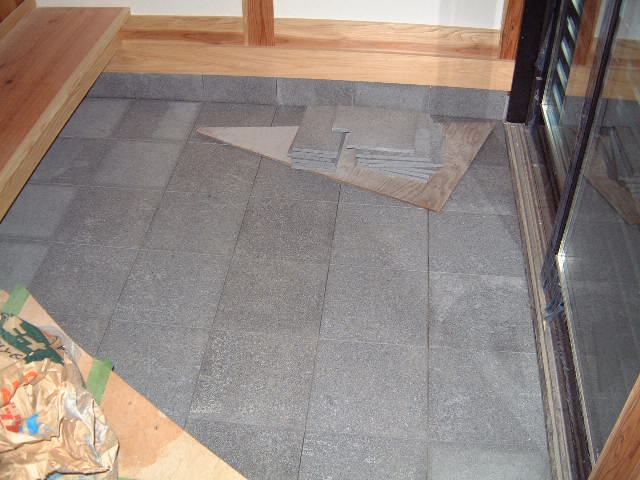

玄関・ポーチ御影石貼り、物置の土間・基礎立上部の仕上げが出来た。玄関の風格が出てきた。8日ポーチの御影石貼りが完了して左官作業も終了した。
9月29日(月)曇り一時雨
左官さんの工程が遅れている。今日やっと漆喰壁が完了した。基礎部分の仕上げと外壁モルタルの桟木の取外しもあったがまだ残っている。桟木を外したところをコーキングして塗装するので急いでもらいたいところである。
9月18日(木)晴れ
今日で壁塗りが終了かな?と楽しみにしていたが左官さんは1人だけだった・・・。ちょっと一人では無理だな。外部モルタル塗りが一部残っているし玄関の漆喰塗りもある。結局最後は電気をつけて19時前まで掛かって外部のモルタル塗りを終えられた。お疲れ様でした。玄関の漆喰塗りが2面ほど残った。でもこれでリビングの床の養生シートを取って週末にはワックスを塗れる。
9月17日(水)晴れ

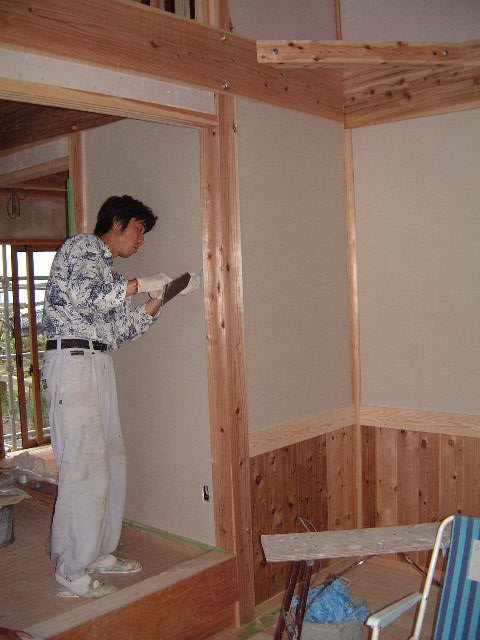

3人の左官さんが漆喰塗りに入られた。とっておきの秋晴れだ。漆喰塗りは一番難しいと言われるコテ押さえだ。
ローラ仕上げやコテ跡を付ける塗り方よりもスキルがいるそうだ。左官作業も仕上げ段階に入った。
漆喰壁の原料 畳コーナを仕上げ中 蔵本さん(設計士さん)はサッシ部分の手直し
9月3日(水) 晴れ

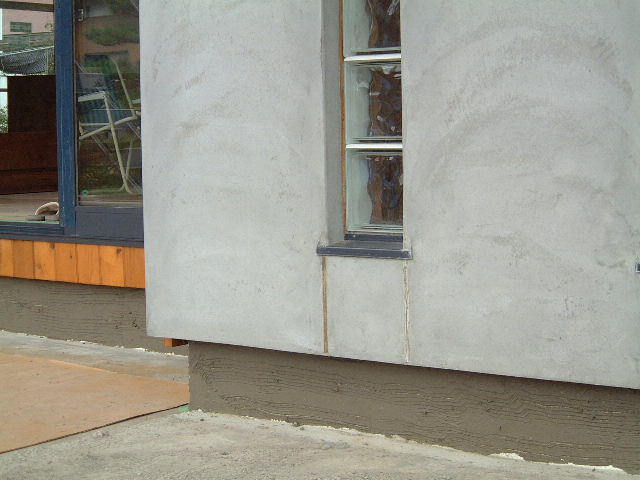

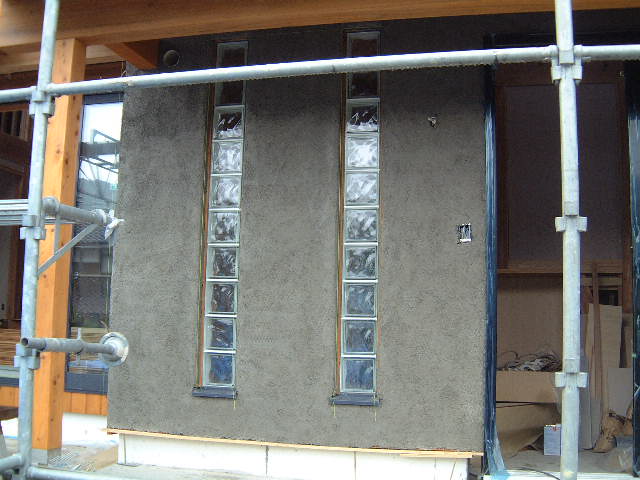

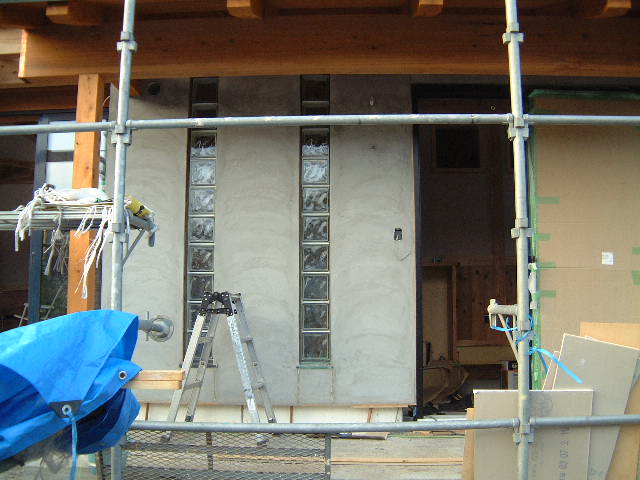

外部モルタル塗りがほぼ完了した。基礎部分の外側断熱材をモルタルで巻くための下地も合わせて出来た。内部の漆喰下地塗りも終わった。左官作業も終盤となってきた。

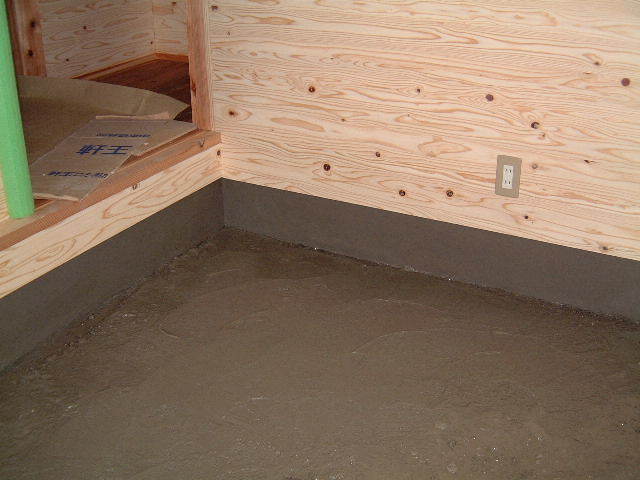

基礎外側断熱材をモルタルで巻くための下地 物置土間の下塗り
8月29日(金)

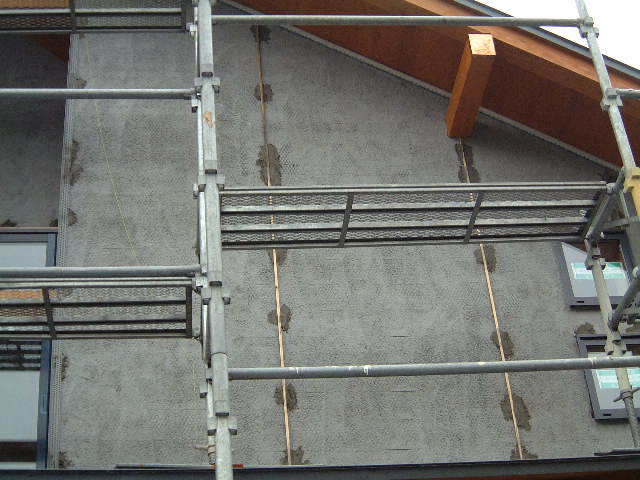

モルタル塗りが進んだ。北側の最上部と、東側がもう少し残っている。
8月28日(木) 曇り
昨日に引き続き内壁下塗り作業であった。畳コーナ、リビングが終わり、キッチンと玄関を残すのみとなった。
8月27日(水) 曇りのち時々雨
今日は左官さん1名。1名では外壁モルタル塗りは出来ないらしい。高所作業なので塗る人、モルタルを運ぶ人等の手間が要るのと表面を平らに仕上げるために念入りにしないといけないかららしい。
と言うことで本日は1階の漆喰塗りのための下地塗り作業をされた。下地だけでも十分行けそうな感じである。
今日半分終了。もう一日掛かるようだ。
8月20日(水) 晴れ 蒸し暑い一日

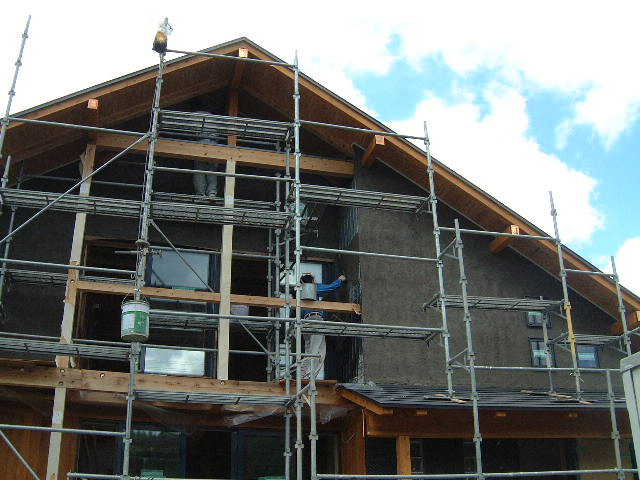

今日は浜田棟梁、吉川組の左官さん2名が入られ久しぶりに賑やかだった。左官作業は外壁目地棒の取り付けとモルタル塗りである。玄関廻りが大方出来てきた。
8月18日(月) 曇り時々雨

 一週間ぶりに左官さんが来られた。外壁の東側と玄関の荒擦りの残りを実施。また、ひび割れ防止のための外壁目地棒や角補強用のコーナ定木を取り付ける作業があった。
コーナー定木
8月10日(日) 晴れ
 台風は大した影響も無く今日は壁塗り日よりである。
 キシラデコールを外壁杉壁に塗ろうと思っていたら、思いがけなく吉川組の左官さん2名が来られ「荒こすり(ダブルラスにモルタルの下塗り)をします」ということだった。お盆前で忙しく日曜日も無いらしい。

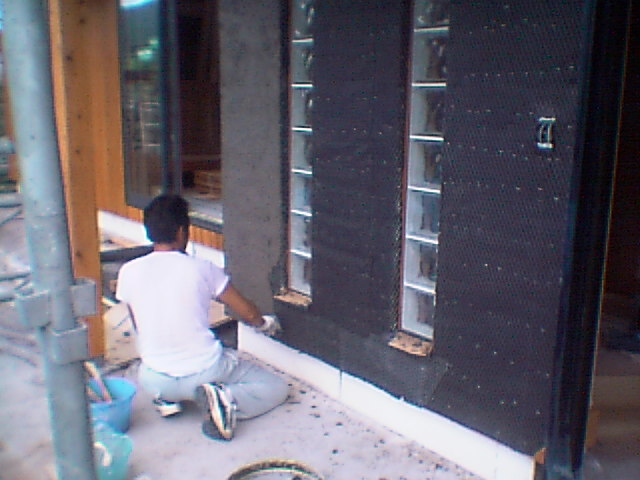

下地はセメントとセイコーサンドと呼ばれる発泡スチロールを固める前の粒上の物を混ぜ合わせて塗るのだそうだ。軽くて接着剤が入っているので壁に馴染み易いとのこと。一日で塗り終えようと頑張っておられたが東側と玄関廻りが少し残った。
8月8日(金) 雨 台風10号の影響で雨が降り始めた。

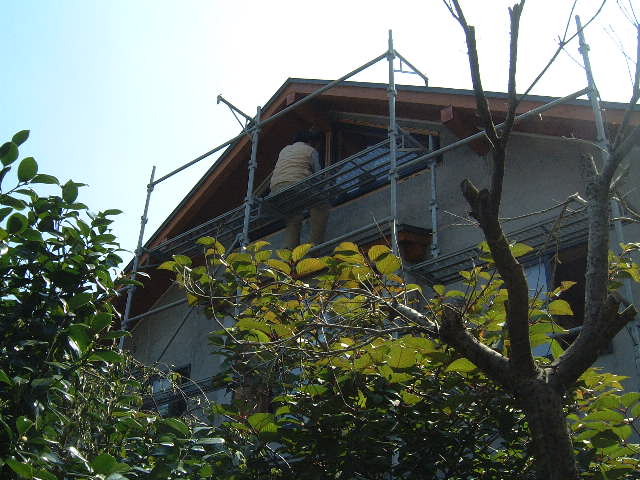

 台風が近づいてきたので左官さんがラス貼りを慌しくされラス貼りは完了した。
 来週お盆前までに荒こすりを完了する予定。
8月4日(月) 晴れ夕立

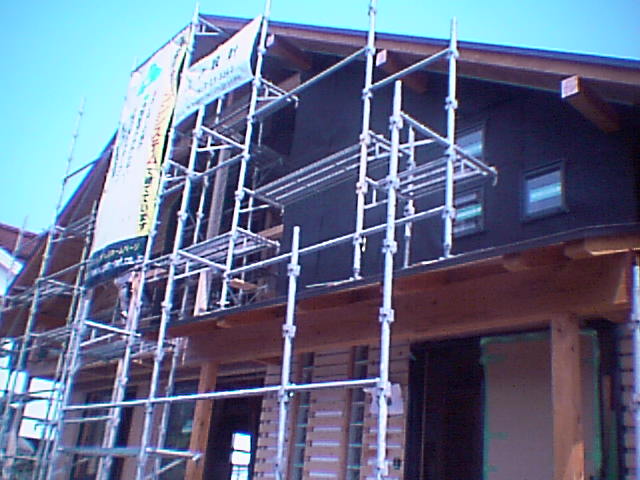

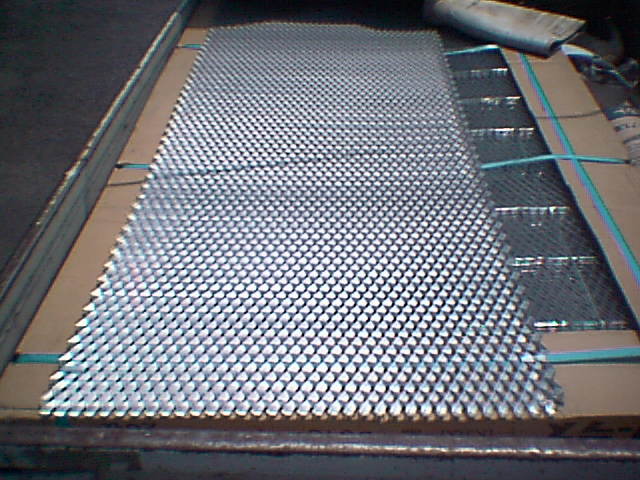

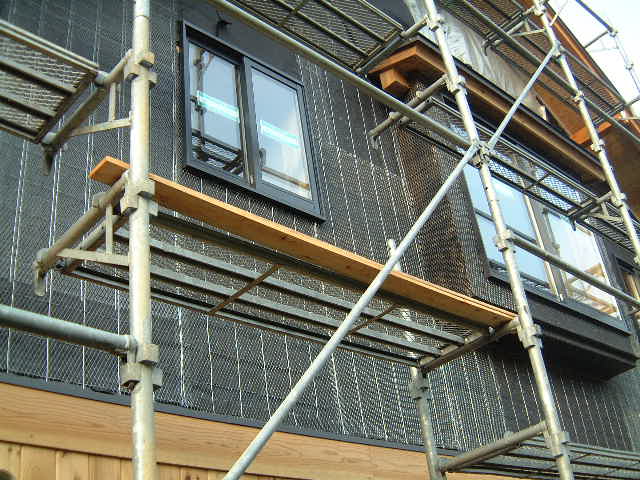

今日から吉川組さんの外壁モルタル左官工事である。玄関廻りと2階外壁に下地アスファルトフェルトを貼り、金網状のダブルラスを貼っていくのである。最近の外壁には強度を出すためダブルラスが当たり前のようになっているそうだ
7月8日(火) 曇りのち雨
 今日から左官工事が始まった。まだ本格的な仕事ではないが1名来られ昼過ぎまで作業された。
