Chapter71.建築工事(基礎工事) 最新工程が最上段

2.基礎工事

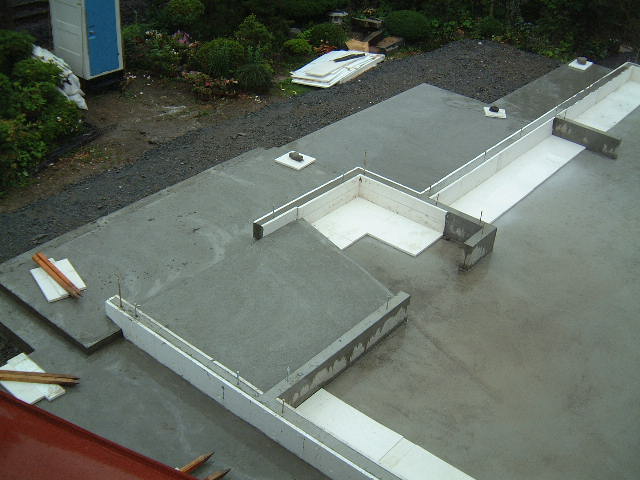

2.11 基礎工事完了

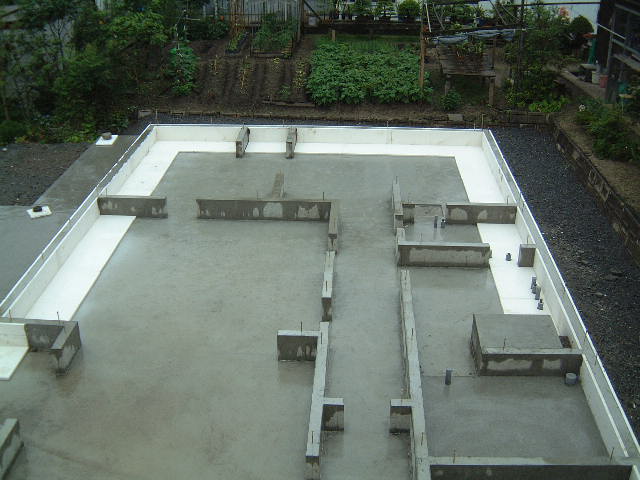

6月18日(水)曇りのち雨
 天気予報では「朝から雨」だったが昼過ぎから降り始めた。ポーチ・犬走り周りの型枠取外し作業を吉川組のOさんがされた。
大雨になる前に片付き良かった。手直し部分を残して基礎工程の終了である。きれいに残存物を掃除していただいたのですっきり基礎部分が見えている。明日は足場組み作業が入るのでまた見通しが悪くなる。

2.10 ポーチ犬走り周りコンクリ打設

6月16日(月)曇り時々晴れ
 今日はプレカット工場見学のため留守にして15:00ごろ帰ってきたら打設は終わっていた。吉川組のMさんが仕上げの断熱材を内部ベタ基礎面に張る作業をされていた。数日後に型枠を外せば基礎工事はほぼ完了である。
6月14日(土)曇り時々雨
玄関ポーチ、東側・南側の犬走り等の型枠組立て、配筋作業
今日は吉川組のMさん一人で奮闘されていたが配筋が一部残っているようだ。

2.9型枠外し、ポーチ犬走り型枠組立て

6月13日(金)晴れ 蒸し暑い梅雨の日
基礎立上り型枠外しとポーチ・犬走りコンクリ型枠組立て作業実施

2.8基礎立上りコンクリ打設

6月10日(火)曇り時々薄日
天気予報では朝から雨との事だったが生コン打ちにはまずまずの天気。

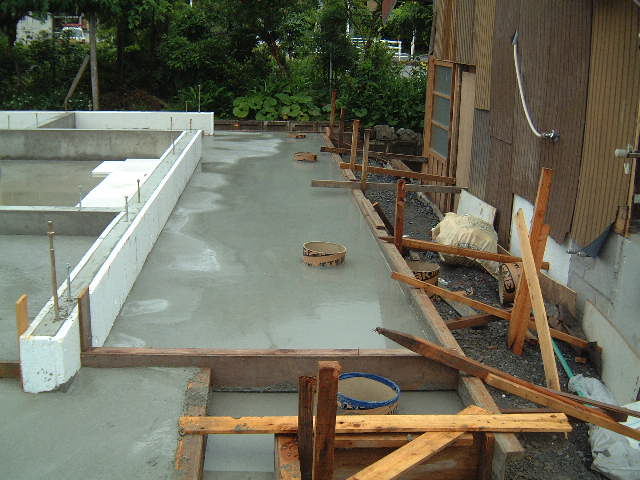

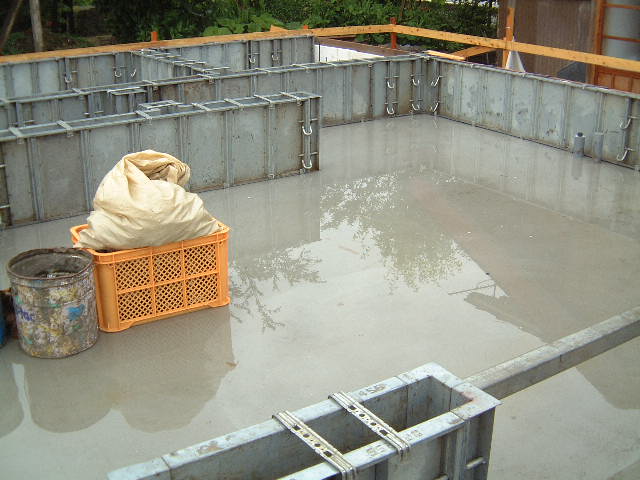

今日は基礎立上りのコンクリ打設である。前回の基礎ベース打設の時とは違って打設用ポンプ車は社長さんと奥様?で操作流し込みされた。ホースは重たいしリモコンの操作もあるしなかなか大変そうでした。今回はミキサー車1台で十分あった。やはり余ったので道直し用に利用させてもらった。立上り部分は土台が座るのでレベルをとる事とアンカーボルトを随所に埋め込むため吉川組さん気を使って作業されていた

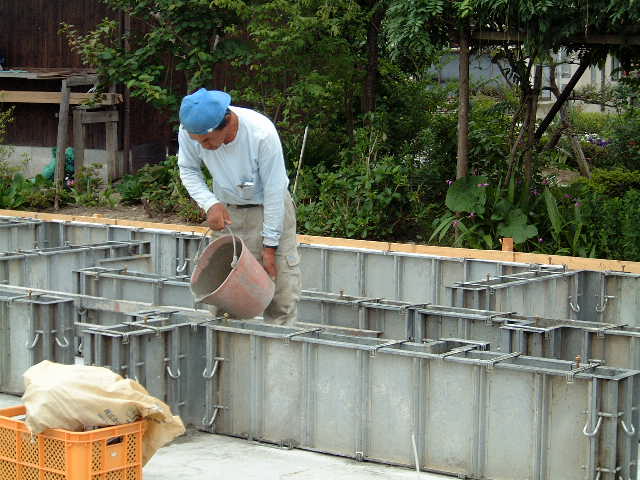

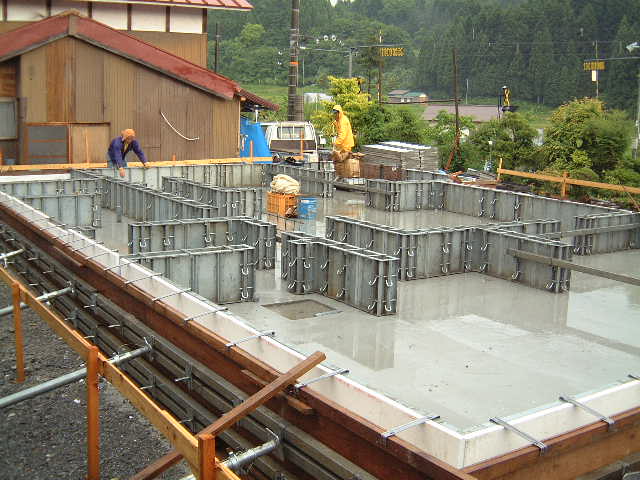

2.7基礎立上り型枠組立て

6月7日(土)晴れ午後から雷雨
今日は基礎立上り型枠組立てが完了。午前中はよい天気で良かったが1時過ぎから雷雨となり16時ごろまで大雨となった。雨の中頑張って作業をされ雨がやんだころ組立てが終了した。先日ベースコンクリを打った基礎面には一部では水が溜まりていたが水抜きの穴が役立っていたようだ。

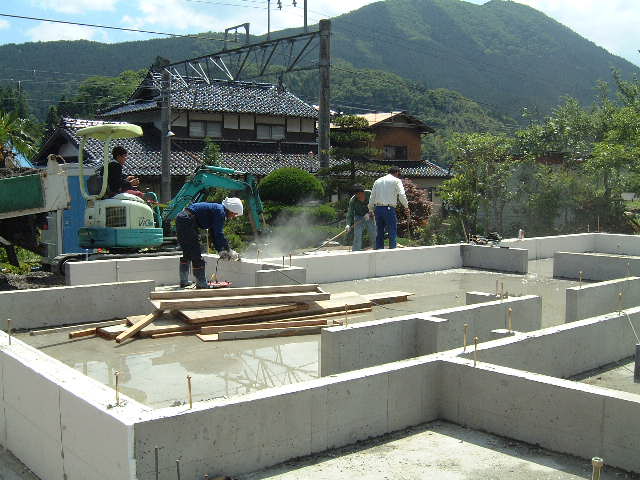

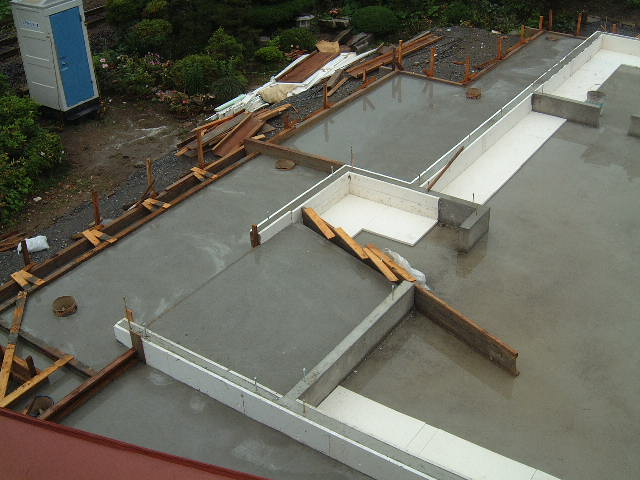

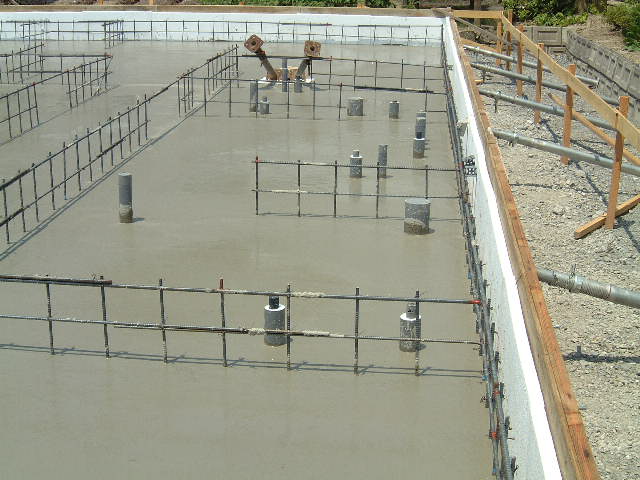

2.6基礎ベースコンクリ打設

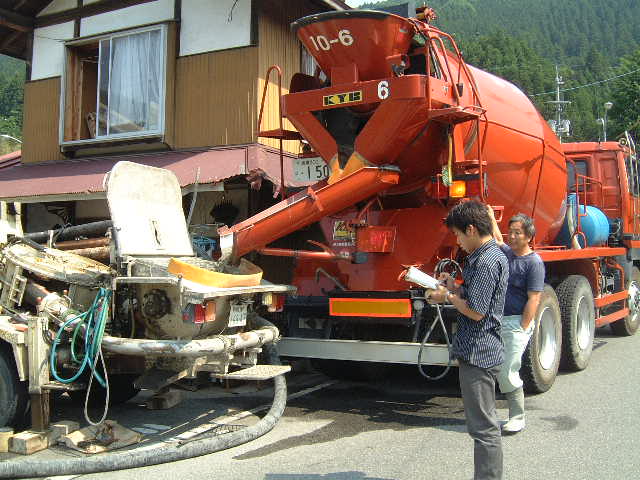

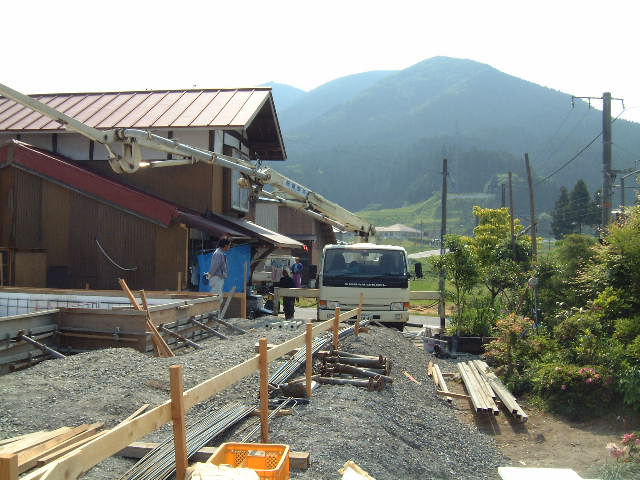

6月6日(金)快晴 晴れて良かった
今日は基礎コンクリート流しである。朝9時過ぎにはポンプ車も準備OK、計4台のミキサー車が入り、基礎ベースのコンクリート打ちが11時頃には完了した。慌しい一時だった。少しばかり生コンが残ったので、雨の時に水溜りとなるベンチ前に入れてもらった。

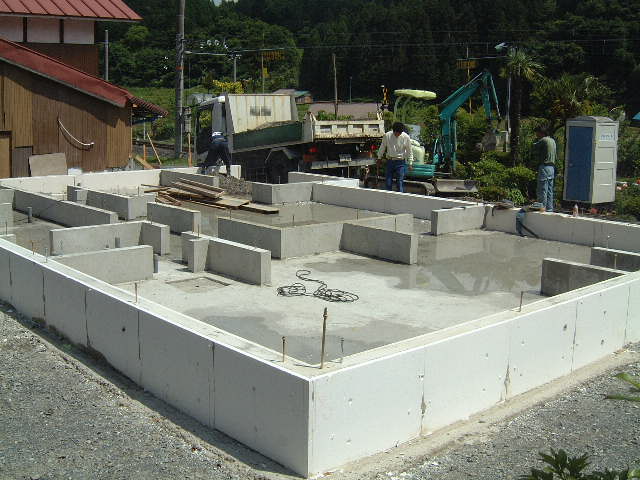

2.5基礎外壁型枠組立て

6月4日(水) 快晴

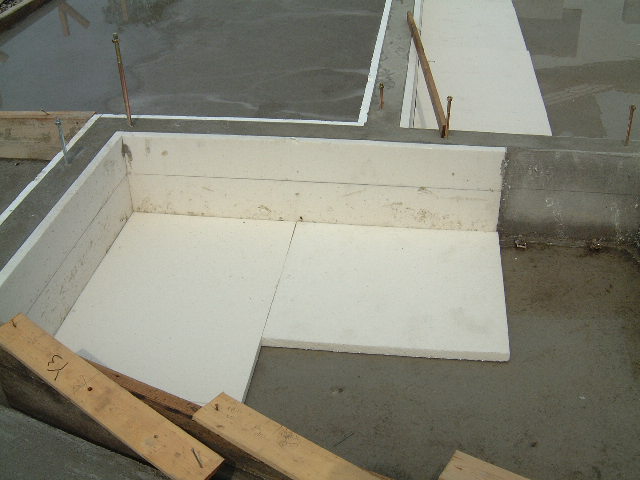

基礎工事はどういう工程で作業が進むのか良く分からないが、我が家は外断熱工法であり床下から暖気が回るようにするため
ベタ基礎の下に断熱材を敷き、基礎コン壁も外側と内側を断熱材で挟むのである。今日は外側の枠板を取り付ける作業らしい。

井坂専務を筆頭に吉川組の型枠作業メンバー

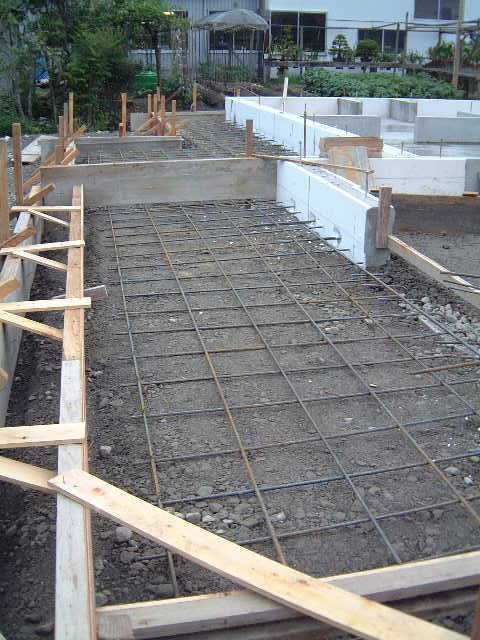

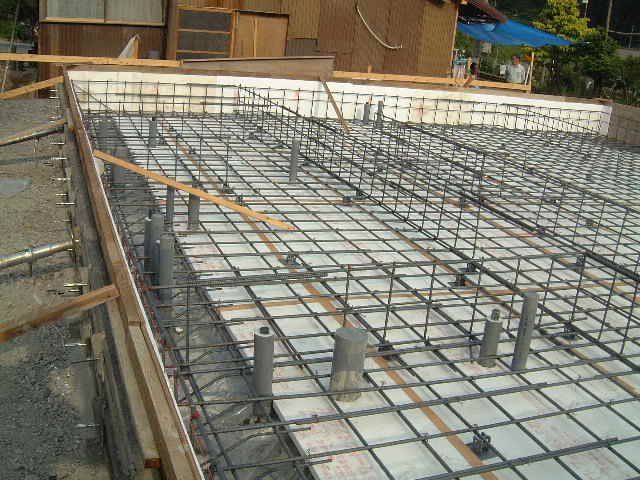

2.4基礎断熱材、配筋工事

6月3日(火)快晴 今日も暑かった
今日、明日の予定で吉川組さんによる基礎配筋作業である。
テキパキと断熱材貼り、鉄筋の曲げや組立てをされていたさすがにプロである。

2.3水道・排水関係先行配管

6月2日(月)快晴 夏の日差しらしくなってきた

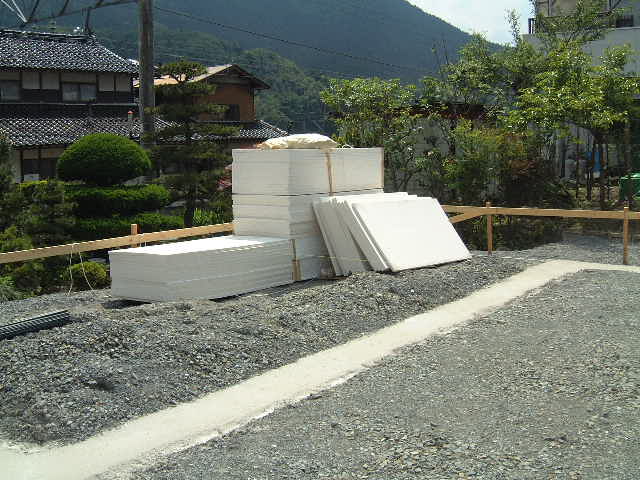

基礎配筋・断熱材敷設前に配管をしておく必要がある。(有)舩原設備工業のAさんが蔵本さんと昼食中までも温水器や洗濯機の配管経路の詰め話をして、PM7:30ごろまで掛かって仕上げて頂いた。とても丁寧にやっていただきありがたい。また、朝のうちに(株)木建の方が基礎部分に敷く断熱材(スタイロエース30mm厚)を搬入して下さった。

2.2基礎捨てコン

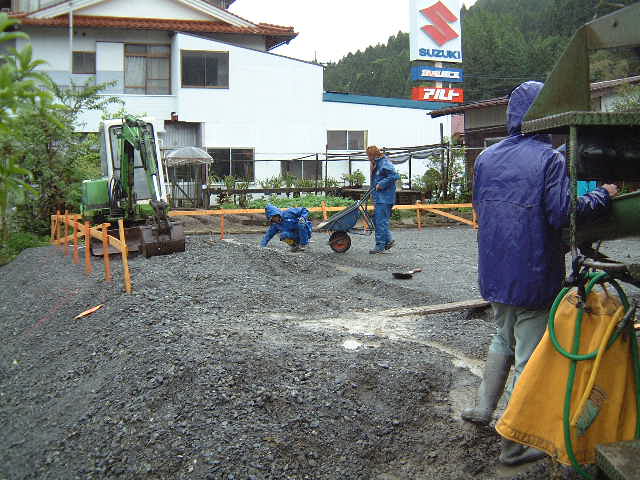

5月31日(土)雨

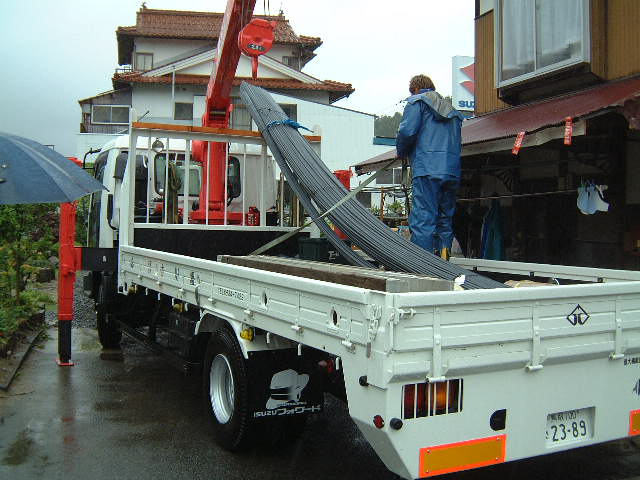

台風4号が5月としては20数年ぶりの上陸ということで昨夜来の雨がおさまらず午後一番で捨てコンを打つ時には大雨になったが15分程で小降りとなったので「ほっ」とした。基礎工事に使う鉄筋も搬入された。雨の中作業された吉川組のお2人の方お疲れ様でした。

2.1基礎掘り

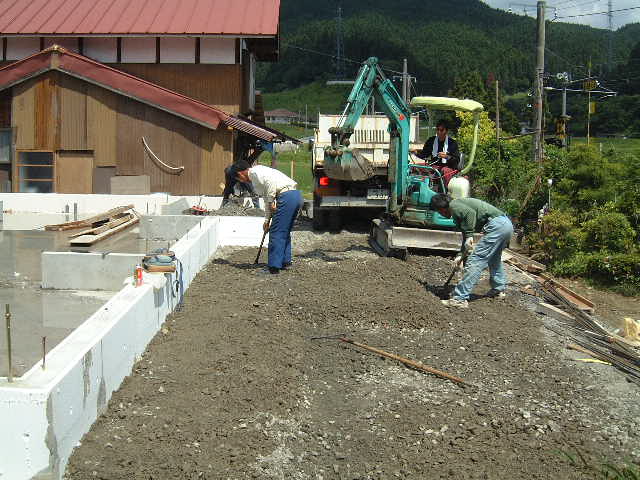

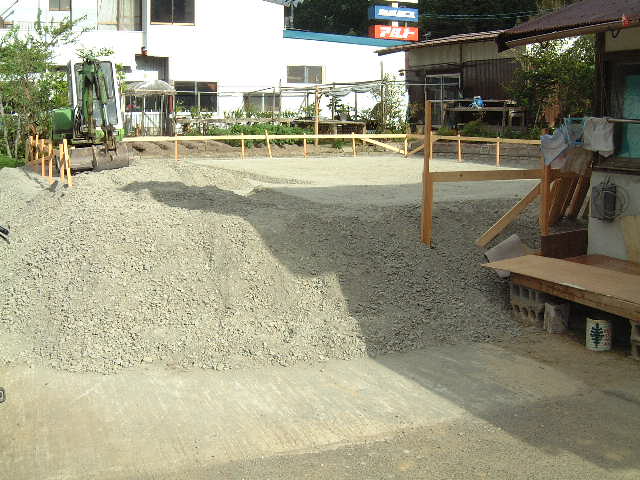

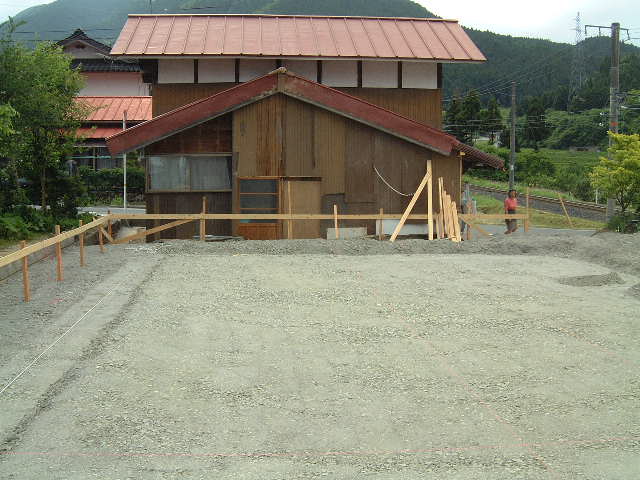

5月29日(木)快晴 暑いが風が強いので爽やか
今日から基礎工事、朝5時過ぎには吉川組さんの重機が運搬されて来ていた。吉川組の専務井坂さんが運ばれたらしいが私はまだ夢の中であった。旧敷地から60cm程かさ上げしているので掘り方は少ない。なるめる程度である。
